四川省不再新核准建设煤电项目
时间:2022-03-09 09:01:42

         ↓底部

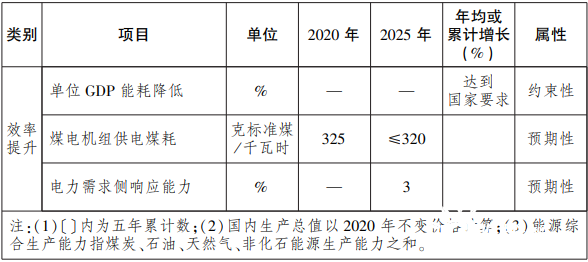

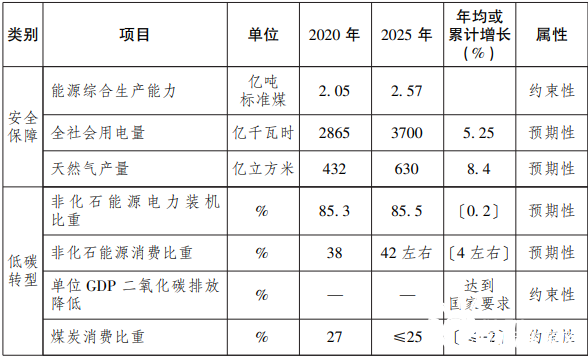

日前,四川省人民政府发布关于印发《四川省“十四五”能源发展规划》,其中提到2025年,全省电力总装机1.5亿千瓦左右,其中水电装机容量1.05亿千瓦左右,火电装机2300万千瓦左右(包括煤电、气电、生物质发电等)。

建成投产在建煤电项目,不再新核准建设煤电项目。推进煤电机组技术革新,降低供电煤耗。鼓励开展煤电机组灵活性改造,试点利用富氧燃烧技术提高火电机组调峰能力,规范燃煤自备电厂管理。

建成投产神华天明煤电项目,建设白马燃机示范项目、彭州燃机项目、资阳燃机项目、广元燃机项目,推进简阳、泸州、遂宁、达州、巴中、江油等燃机项目。在成都、泸州、乐山、宜宾等地新建和扩建一批生活垃圾焚烧发电项目。规划布局生物质发电项目。
